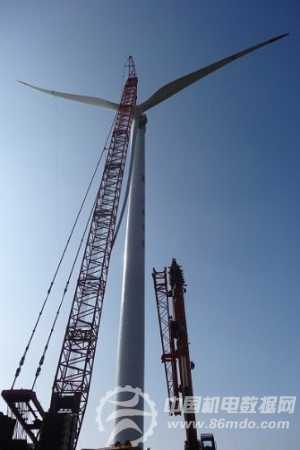

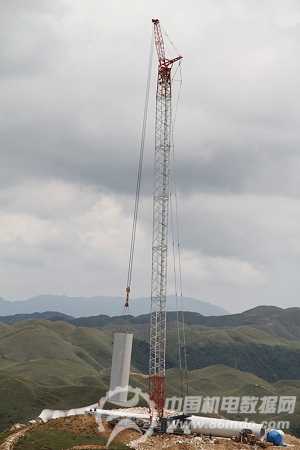

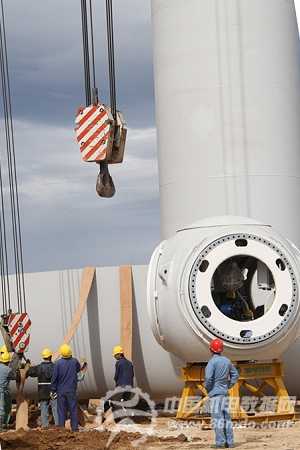

近日,随着最后一台风机吊装成功,大唐华银城步新能源开发公司南山风电二期工程全部风机吊装工作圆满完成,为实现年底全部风机并网发电奠定基础。
南山风电二期工程位于湖南省邵阳市城步县南山牧场内,总装机容量49.5兆瓦,安装湘电风能直驱风电机组25台。2013年3月10日,南山风电二期工程正式开工,截至目前,该工程已有9台风机成功并网,累计发电百余万千瓦时;其余16台风机正抓紧开展调试及并网工作,预计将于年底实现全部风机并网发电。
